PLM系统工程变更管理实战:从ECR到ECO的闭环管控全流程解析
发布时间:2026-05-06 点击:215次
一、工程变更:制造企业的“隐形炸弹”
在制造企业中,工程变更就像一颗随时可能引爆的炸弹。
某装备制造企业在一次紧急订单中,设计部门临时修改了零部件规格,但变更信息只通过口头传达给了工艺部门。采购部门沿用旧BOM采购了材料,生产车间按照旧图纸进行加工。当产品交付验收时才发现,零部件与图纸不匹配,整批产品需要返工,直接损失超过80万元。
这并非个例。据行业调研数据显示,45%的生产停工延期与工程变更管理不当直接相关,变更导致的返工成本占项目总成本的8%-15%。在复杂的研发制造体系中,一次设计变更可能影响数十个关联项,任何环节的疏漏都可能引发连锁反应。
传统的工程变更管理往往面临三大困境:
第一,信息传递滞后且失真。变更通知依赖邮件、会议或口头传达,接收方可能遗漏关键信息,版本混乱导致执行错误。
第二,影响分析不充分。设计人员难以快速评估变更对制造、采购、成本的影响范围,往往“凭经验”判断,留下隐患。
第三,闭环追溯困难。变更执行后缺乏有效的追踪机制,无法确认相关部门是否及时响应,更无法追溯变更历史。
PLM系统正是为解决这些问题而生的。它将工程变更从“被动救火”转变为“主动管控”,通过标准化的流程和系统化的数据管理,确保每一次变更都可控、可追溯、可执行。

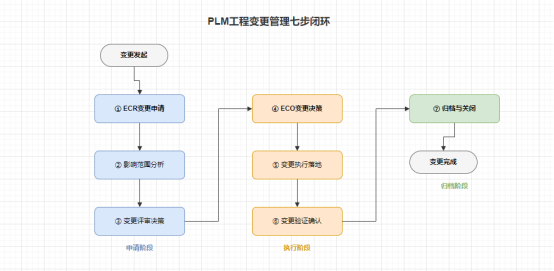

二、PLM变更管理核心流程:从ECR到ECO的七步法
PLM系统中的工程变更管理通常遵循一套完整的闭环流程,从变更发起、影响分析、评审决策到执行验证,形成全链路管控。
第一步:变更申请(ECR-EngineeringChangeRequest)
变更的起点是变更申请。任何部门或个人发现产品数据存在问题或改进机会时,都可以发起ECR。
ECR表单包含以下核心信息:
①变更原因:设计优化、材料替换、标准更新、客户要求等
②变更内容:需要修改的零部件、文档或BOM结构
③紧急程度:常规变更、紧急变更、重大变更
④期望完成时间:为后续评审和执行提供时间基准
系统自动为每个ECR分配唯一编号,并记录发起人、发起时间等元数据,确保变更有案可查。
第二步:影响范围分析(ImpactAnalysis)
收到ECR后,变更工程师需要评估变更的影响范围。这包括:
BOM影响分析:该变更会影响哪些上阶物料和下阶零件?采购提前期是否足够?现有库存如何处理?
成本影响分析:变更导致的额外成本是多少?材料报废、工时增加、设备调整等费用几何?
工艺影响分析:是否需要调整工艺路线?工装夹具是否需要重新制作?
质量影响分析:已完成的产品是否需要返工?客户端已交付的产品如何处理?
PLM系统通过BOM结构树和版本依赖关系图谱,可以快速定位受影响的对象,生成影响分析报告,为评审决策提供数据支撑。
第三步:变更评审(ChangeReview)
基于影响分析结果,变更工程师组织相关方进行评审。评审流程根据变更类型和紧急程度有所不同:
①常规变更评审:设计、工艺、采购、质量、生产等部门分别会签,技术委员会审批。
②紧急变更评审:授权变更控制委员会(BCC)快速决策,事后补齐完整评审流程。
③重大变更评审:需上报高层管理者,必要时邀请客户或供应商参与。
④评审过程中,各部门从专业角度提出意见,系统记录每个人的评审结论和签字确认,确保决策过程透明、职责清晰。
第四步:变更决策(ECO-EngineeringChangeOrder)
评审通过后,正式生成变更执行单(ECO)。ECO是变更实施的“施工许可证”,包含:
①明确的变更内容描述
②变更生效日期或条件
③受影响对象的完整清单
④具体的执行方案和时间节点
⑤各部门的任务分配和责任人
ECO一旦批准,系统自动锁定相关对象的旧版本,防止在变更生效前被错误使用。
第五步:变更执行(ChangeImplementation)
ECO批准后进入执行阶段,各部门按照分工落实变更:
设计部门:更新三维模型、二维工程图、技术文档,确保数据版本升级。
工艺部门:调整工艺路线,更新PBOM(工艺BOM),通知生产准备工装。
采购部门:处理受影响的在途订单和库存,协调供应商应对规格变更。
生产部门:按新BOM和新图纸执行生产,同步处理在制品和成品。
PLM系统提供变更执行看板,各部门可以实时查看整体进度和待办任务,确保协同顺畅。
第六步:变更验证(ChangeVerification)
变更执行完成后,需要进行验证确认:
①确认所有受影响对象已完成更新
②确认变更后的数据通过审核流程
③确认下游系统(ERP、MES)已同步更新
④确认相关人员已收到变更通知
系统自动比对ECO清单与实际执行情况,标记未完成项并提醒责任人。
验证通过后,变更进入关闭状态:
①ECO状态更新为“已完成”
②生成变更闭环报告,记录变更全流程信息
③归档变更历史,支持后续追溯查询
④通知相关方变更已关闭

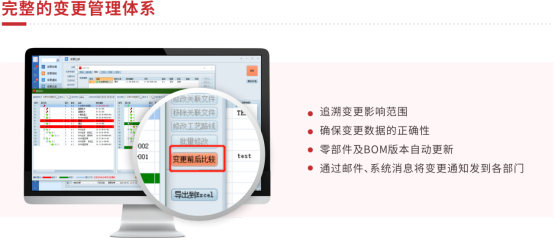

三、PLM变更管理的三大核心能力

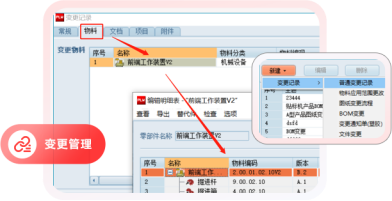

3.1BOM联动:变更一键同步
工程变更最怕的是“改了设计,忘了BOM”。在传统模式下,设计变更后需要手动更新BOM,容易遗漏且效率低下。
PLM系统的BOM联动机制彻底解决了这个问题。当设计人员更新零部件版本后,系统自动触发BOM变更提醒:
①如果是设计EBOM变更,系统自动分析影响范围,提示需要同步更新哪些上层装配的BOM
②如果是物料替代,系统自动更新所有使用该物料的BOM项
③变更执行后,系统确保设计数据、BOM数据、工程图数据三码合一
某汽车零部件企业在实施PLM变更管理后,变更传递时间从3天缩短至2小时,BOM错误率从15%降至1%以内。
3.2版本管控:变更全程留痕
PLM系统为每个对象维护完整的版本历史。每次变更都会生成新版本,旧版本自动归档但不会丢失。
①版本编号规则:支持自定义格式,如A/B/C三级版本或V1.0/V1.1/V2.0
②版本状态控制:草稿→审核中→已批准→已发布→已作废
③版本差异对比:支持图形化展示两个版本之间的差异
④版本回滚能力:如果变更执行后发现问题,可以快速回滚到上一版本
系统记录每个版本的创建人、创建时间、变更原因,形成完整的变更日志,支持任意时间点的追溯查询。
3.3流程引擎:变更审批自动化
PLM内置的流程引擎支持灵活的变更审批流程配置:
①流程适配:根据变更类型、紧急程度、影响范围自动匹配不同的审批路径。例如,重大变更需要技术委员会审批,紧急变更允许快速通道但需事后补签。
②并行审批:支持多个审批节点并行处理,减少等待时间。
③自动流转:审批通过后自动触发下一个审批节点或执行节点,减少人工干预。
④消息提醒:支持邮件、企业微信、短信等多种通知方式,确保相关方及时响应。
⑤电子签名:所有审批动作留有电子签名,具有法律效力,满足合规要求。

四、实战案例:从混乱到有序的转变
某装备制造企业此前变更管理处于“半失控”状态:
①设计变更口头通知,采购和生产“后知后觉”
②BOM与设计图纸经常“对不上”
③变更执行情况靠人工跟踪,经常漏项
④问题发生后难以追溯责任
实施PLM变更管理系统后,该企业建立了标准化的ECR-ECO流程:
变更发起阶段:所有变更必须通过系统提交ECR,填写变更原因、影响范围评估。
变更评审阶段:系统根据变更类型自动路由到对应审批人,支持会签和会审。
变更执行阶段:ECO批准后自动生成执行任务清单,推送到责任人待办。
变更验证阶段:执行完成后需相关方确认,系统核对清单确保无遗漏。
变更归档阶段:闭环的ECO自动归档,变更历史完整保留。
实施半年后,该企业变更执行到位率从68%提升至96%,变更引发的返工问题减少70%,变更相关的跨部门沟通会议减少50%。
五、实施建议:如何成功落地变更管理
5.1流程标准化是前提
在系统上线前,需要梳理并固化变更管理流程。明确:
①哪些情况必须走正式变更流程
②不同类型变更的审批权限和流程路径
③变更与BOM、工程图、配置的关联规则
流程标准化不是为了增加繁琐,而是为了确保关键环节不被遗漏。
5.2数据治理是基础
变更管理的效果很大程度上取决于数据质量。如果物料编码不规范、BOM结构混乱,系统就无法准确分析变更影响。
建议在PLM上线前进行数据治理:
统一物料编码规则,消除一物多码
建立数据质量标准,持续监控数据健康度
5.3持续优化是关键
变更管理流程不是一成不变的。需要定期回顾:
①变更流程的时效性和有效性
②审批节点的必要性
③系统功能的适配性
通过数据分析和用户反馈,持续优化变更管理流程。

结语
工程变更管理是PLM系统的核心能力之一,也是制造企业研发管理的关键环节。通过PLM系统的标准化流程、系统化分析和自动化执行,企业可以将变更从“失控”变为“可控”,将“救火”变为“预防”。
